加古川河川敷の工事の様子を見てきました!【2026年1月19日現在】

2026年1月19日現在、加古川河川敷でさまざまな工事が同時に進んでいます。

ニッケパークタウンの近くからJR神戸線の高架下、加古川バイパスあたりの工事の様子を見てきました。

昨年4月に整備イメージを紹介した記事と照らし合わせると分かりやすいと思います。

あわせて読みたい
【2025年4月時点】加古川河川敷の整備イメージと工事の進捗状況が加古川市のホームページで公開中!具体... 加古川市のホームページ1で、加古川河川敷の整備イメージと工事進捗状況が公開されています! 2025年4月23日時点の情報です。 全体整備イメージ図。加古川市ホームペー...
整備イメージ詳細。加古川市ホームページより

ニッケパークタウンのリバーサイドゾーンの駐車場を出ると、高架下にこどもたちと一緒に描いた壁画が見えてきます。

2026年1月19日撮影

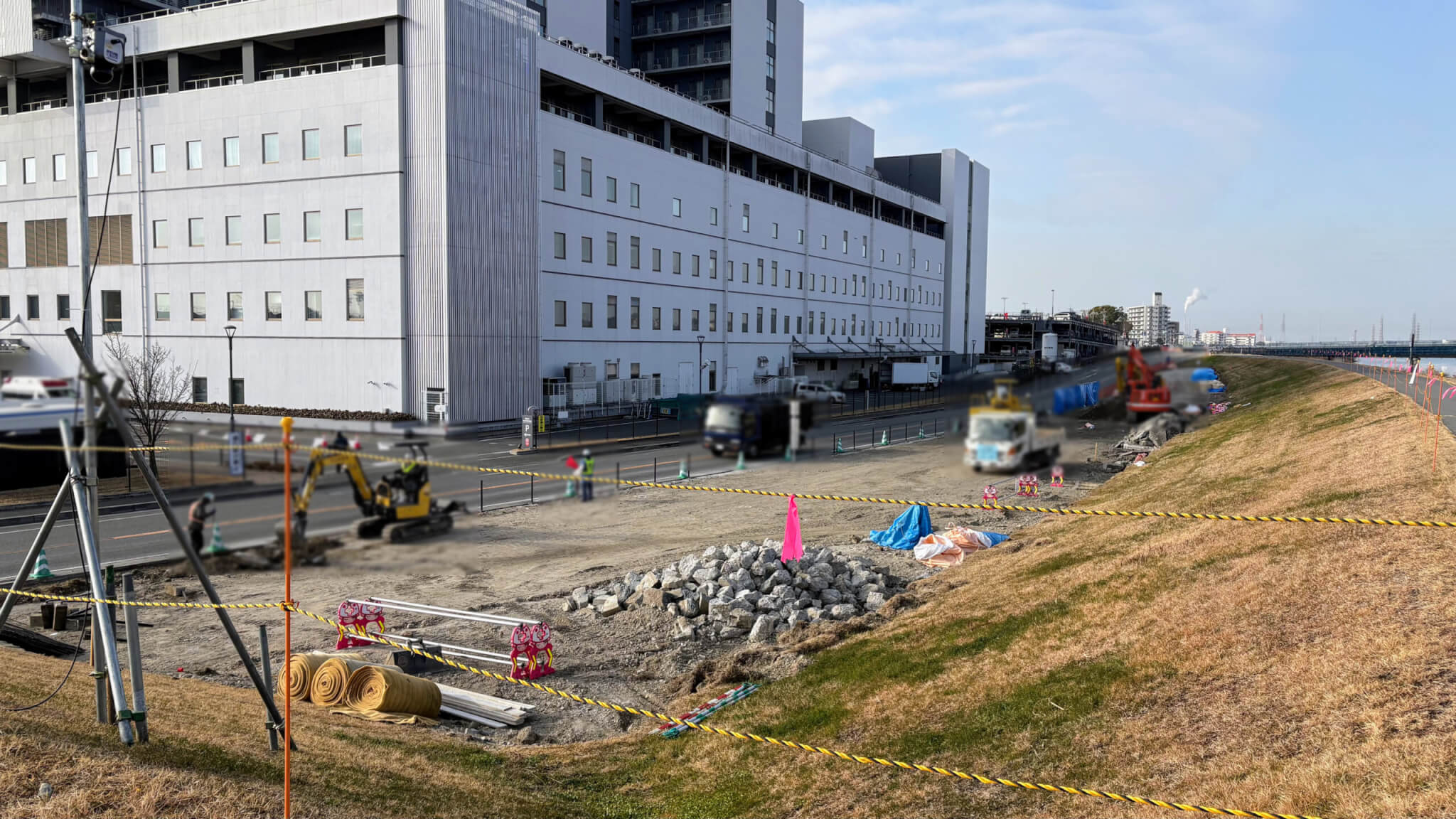

加古川中央市民病院の近くの信号のある交差点で行われている工事は賑わい交流拠点の上下水道整備工事です。

右側に信号と横断歩道があります。左側がニッケの駐車場。奥が中央市民病院。2026年1月19日撮影

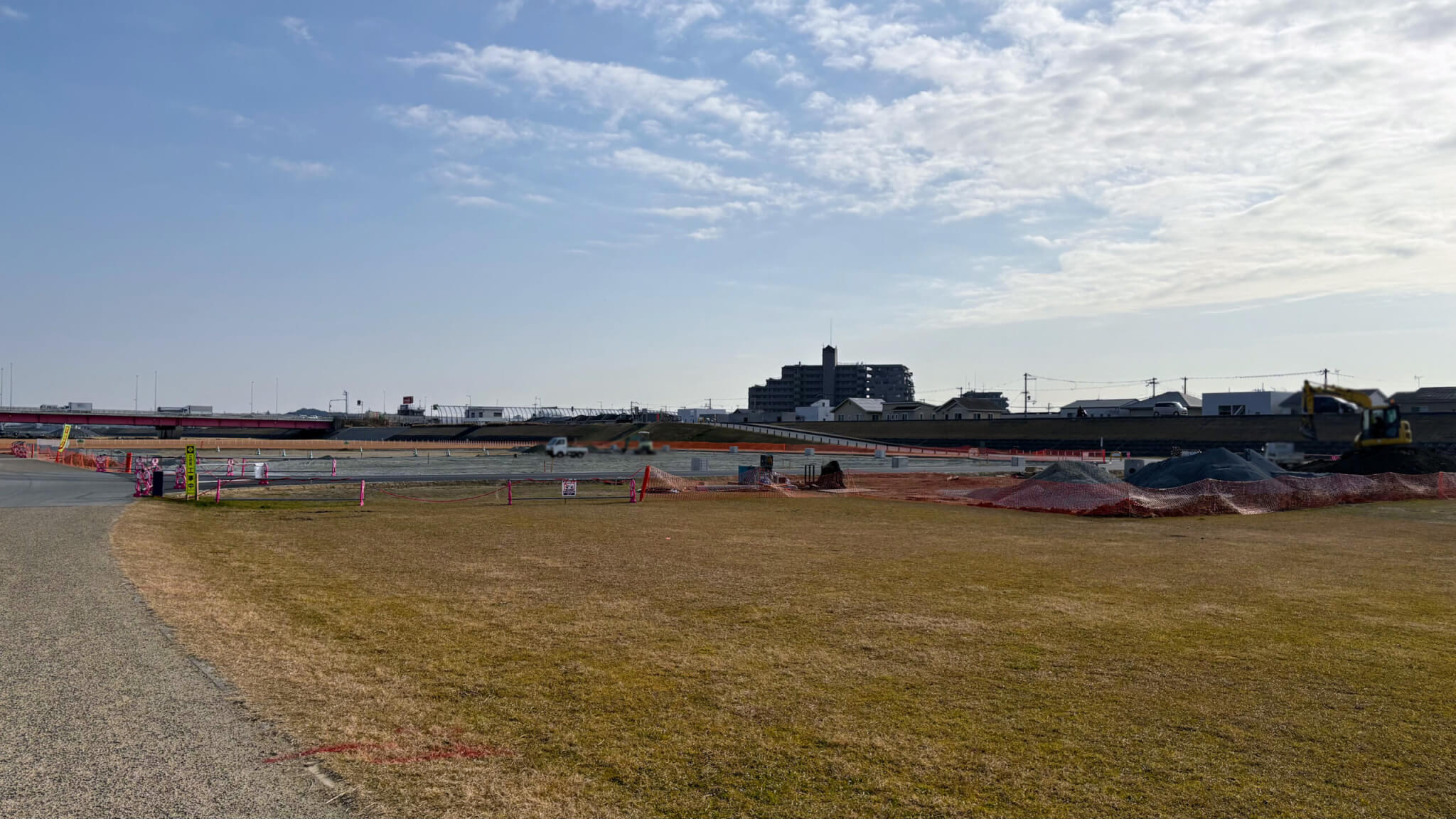

土手に上がって、加古川中央市民病院の横まで行くと、盛土工事をしているのが見えます。

ここに賑わい交流拠点の遊具広場ができる予定です。2026年1月19日撮影

以前は加古川中央市民病院の職員駐車場として使われていた場所です。

土手の上の空間がイメージしづらいのですが、思っていたより広そうに感じました。2026年1月19日撮影

賑わい交流拠点についてはこちら

あわせて読みたい
かわまちづくり賑わい交流拠点の優先交渉権者がSAVE KAKOGAWAコンソーシアムに決定! 加古川市かわまちづくり賑わい交流拠点整備運営事業の優先交渉権者がSAVE KAKOGAWAコンソーシアムに決定しています! 2024年8月22日に加古川市から発表されました! 代...

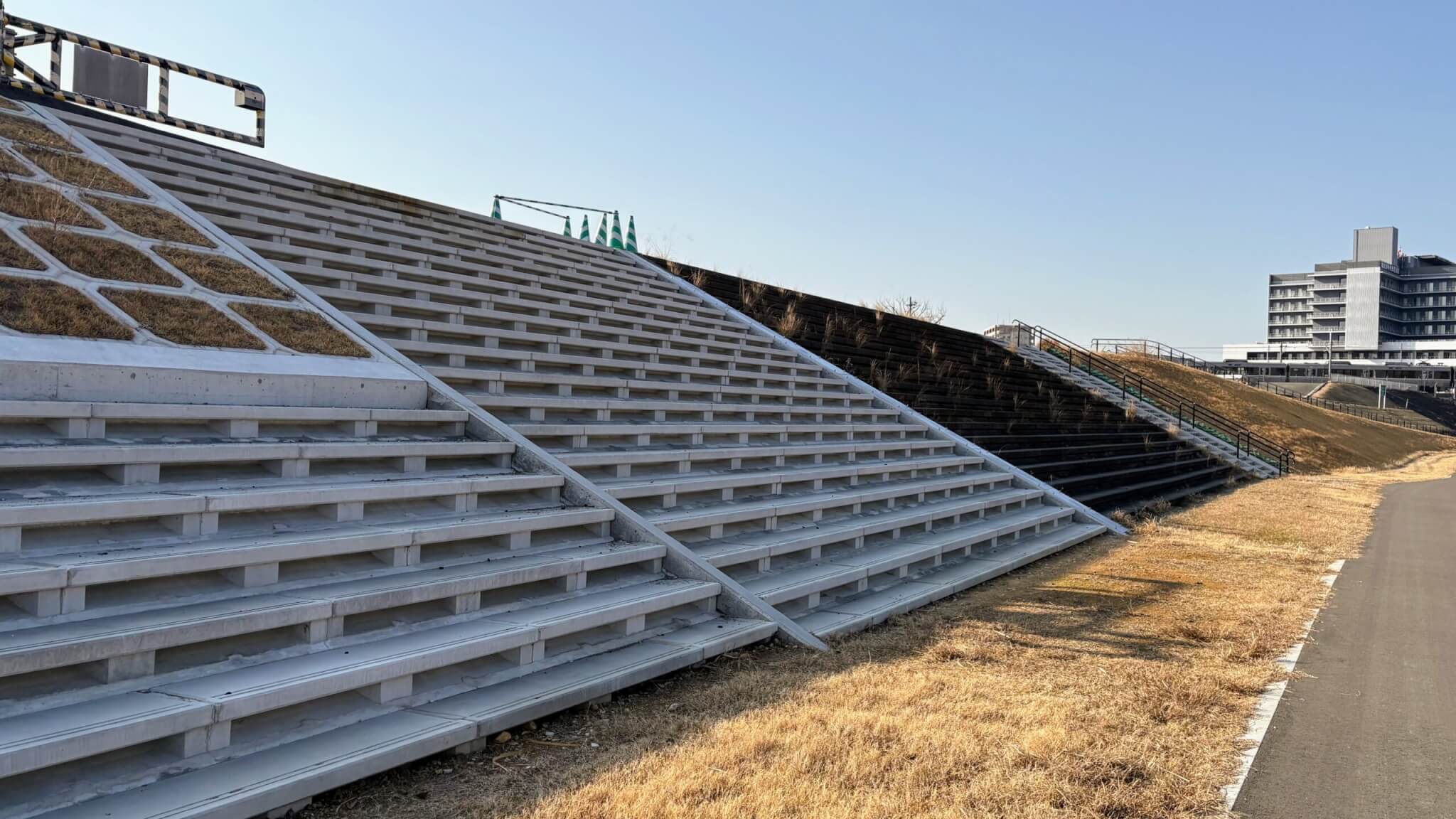

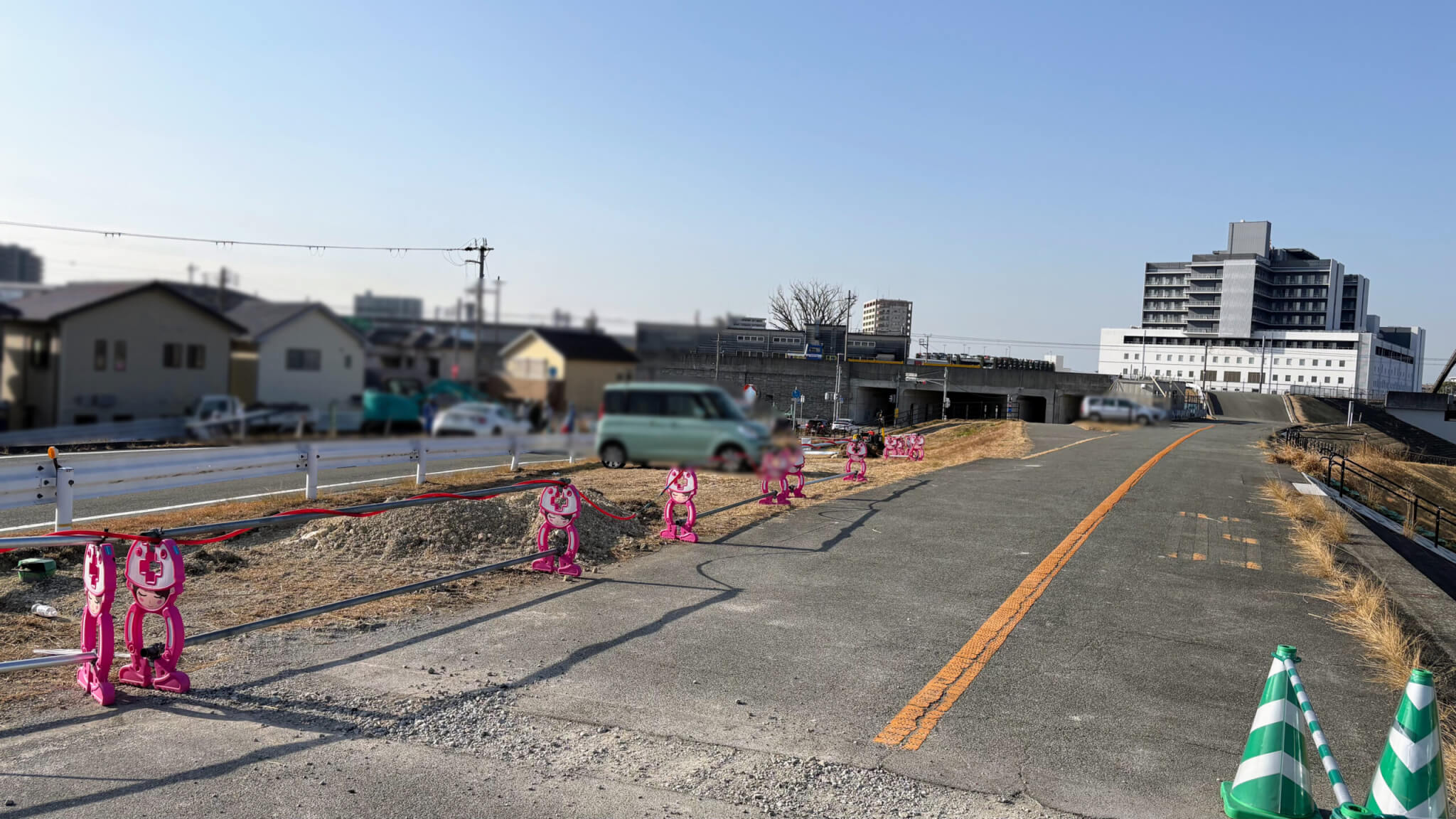

そのあたりからスロープの横に新設された階段で河川敷に降りました。

2026年1月19日撮影

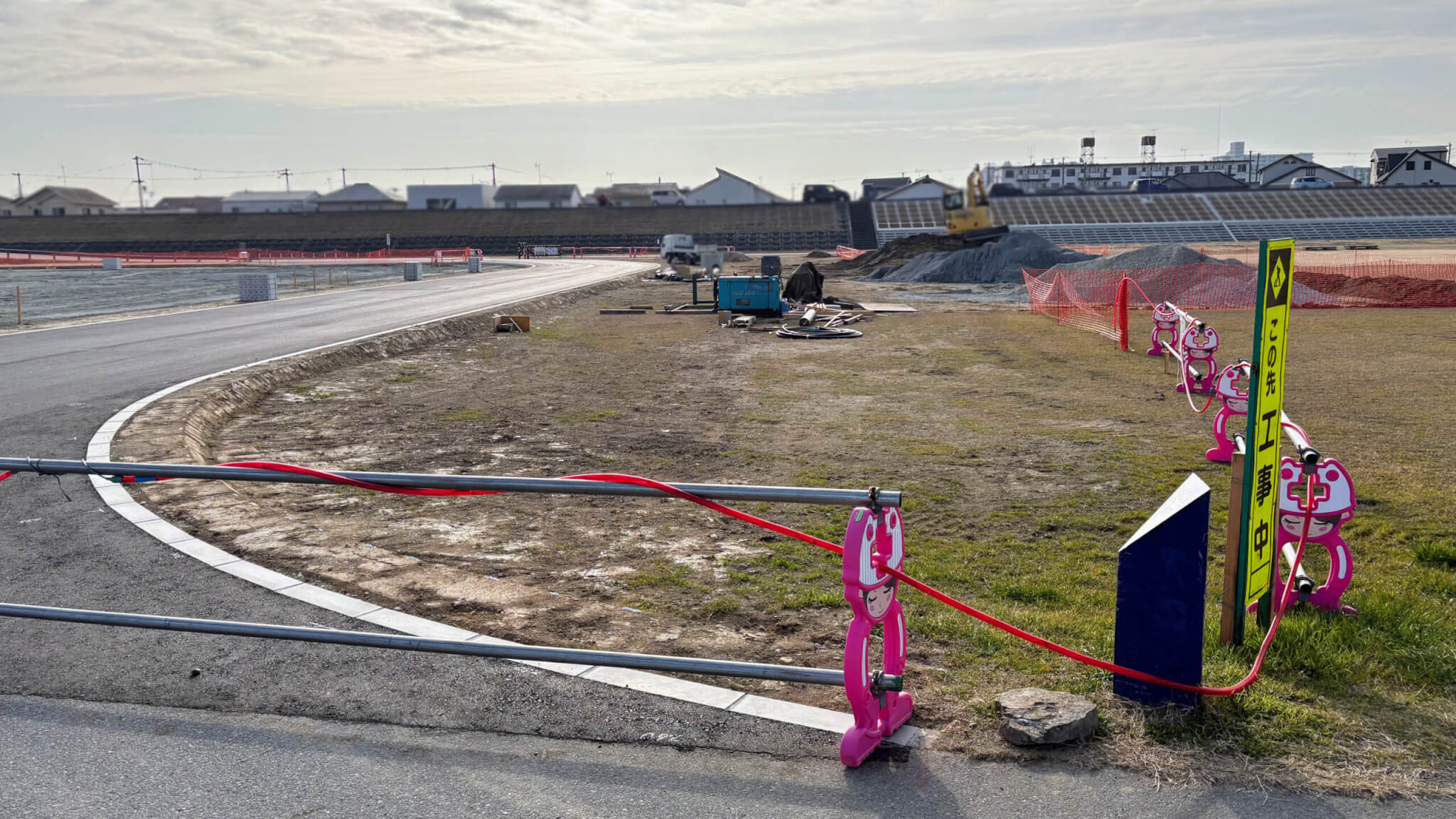

階段の南側は、旧護岸撤去工事のため、通行止めとなっています。

2026年1月19日撮影

ここから北に進んで、どうぶつの森広場付近へ。

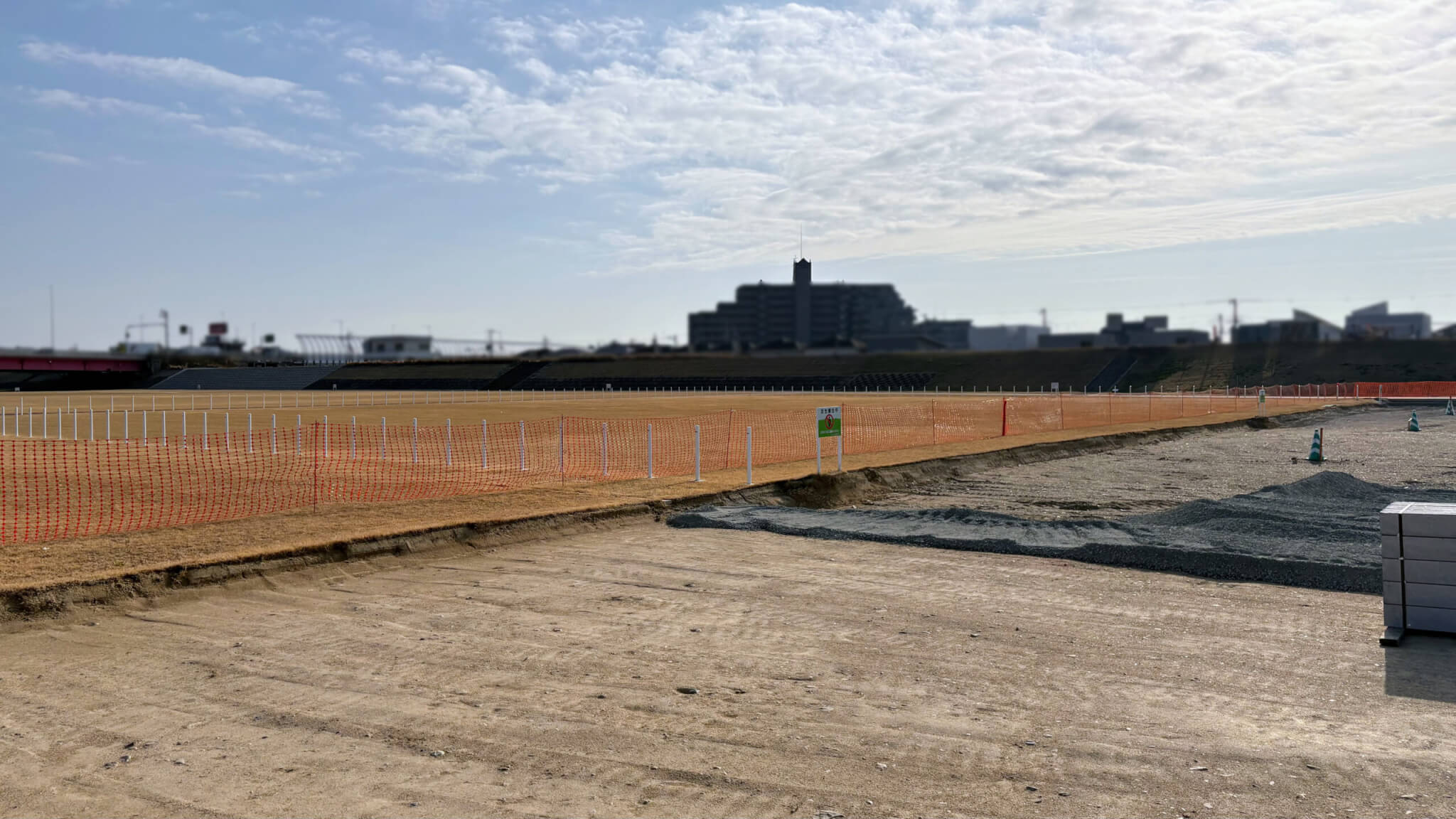

近づいてみると、これまでの面影はなくなって、舗装し直す感じでした。駐車場にあった仮設トイレもありません。

2026年1月19日撮影

タイヤの遊具などちょっとした遊び場もなくなっています。どうぶつの森広場という名前もなくなりそうです。

ガラッと変わってて驚き。2026年1月19日撮影

土手から入れる駐車場だった部分は舗装をやり直す感じですね。ほぼ同じ位置に駐車場がふたたび用意される予定です。

ここに車を停めて凧揚げしたことも。2026年1月19日撮影

そして駐車場の横には多目的広場で芝生養生中でした。

芝生養生中の看板があちこちに建っています。2026年1月19日撮影

赤い通路で隔てられいて、右側が多目的広場、左側が運動広場です。

2026年1月19日撮影
運動広場も芝生養生中。2026年1月19日撮影

多目的広場の方はイベント時に臨時駐車場として車が入れるような施工になっていました。

2026年1月19日撮影

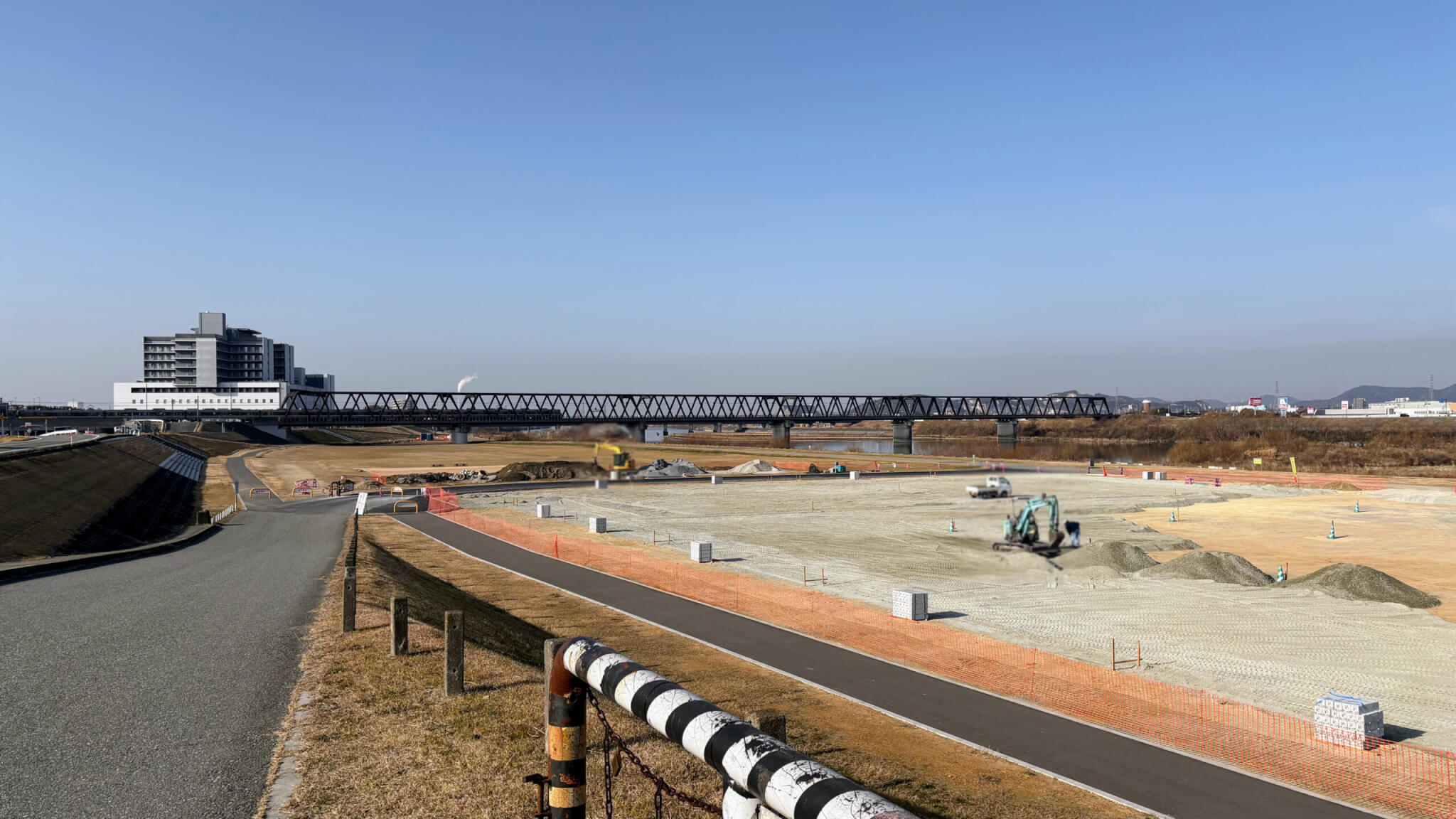

上から見るとこんな感じ。

土手から駐車場に入るところです。現在は閉鎖中。2026年1月19日撮影
バイパス北側の駐車場をご利用くださいとお知らせが貼られていました。2026年1月19日撮影

「令和7年11月10日から令和8年5月29日まで緑地整備工事のため進入禁止!!」と看板がありました。5月30日・31日の土日あたりからかわまちづくりイベントがスタートするのかもしれませんね。

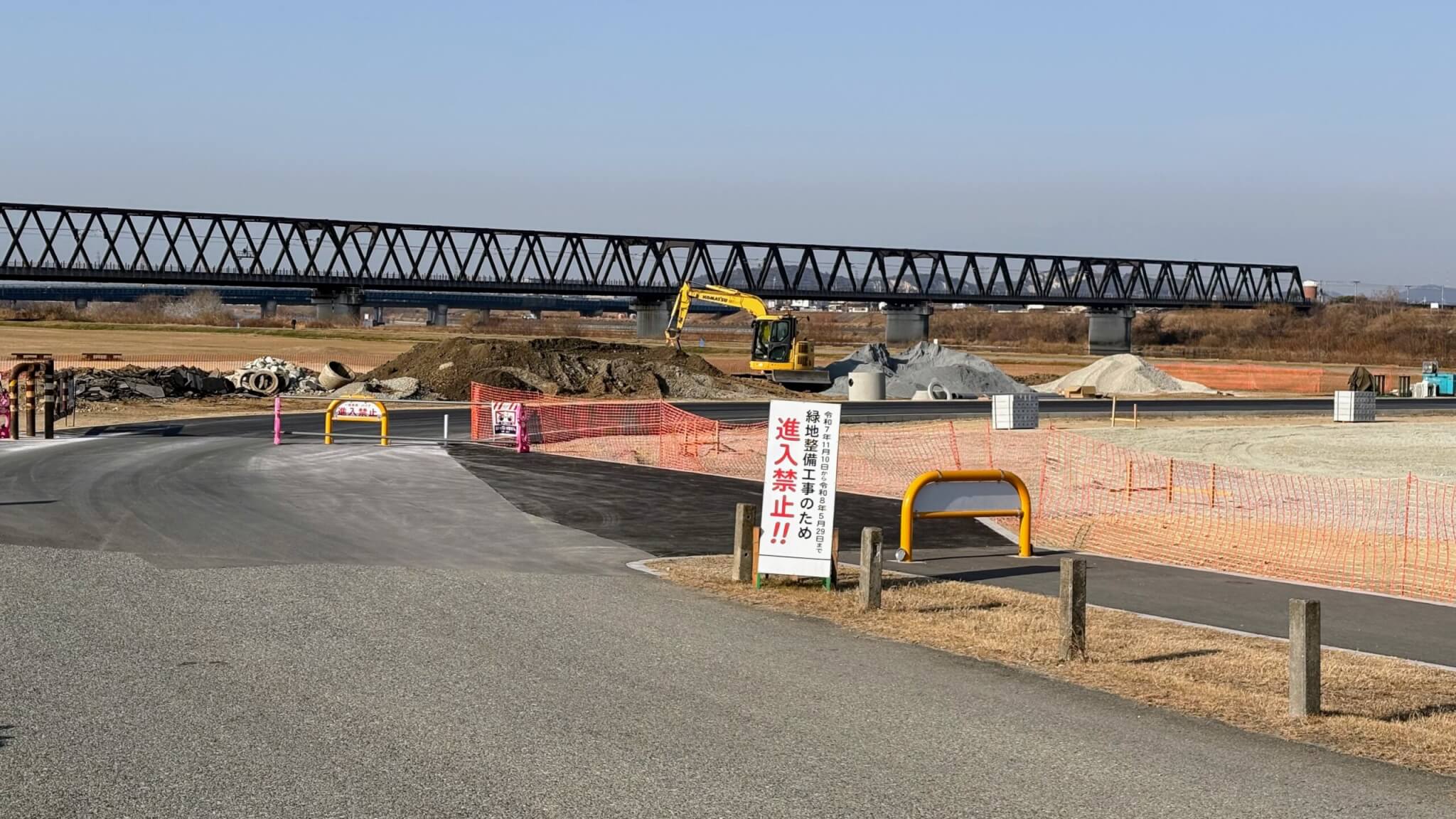

工事車両以外は進入禁止です。2026年1月19日撮影

昨年も春から10月くらいまでの間にかわまちづくりイベントを開催して、それ以外の期間に工事を進めていました。今年も同様にイベント開催時期は工事をストップして、11月頃から再開するのではないかと思います。

この階段は昨年のかこフェスのときに降りた記憶があります。2026年1月19日撮影

土手の上にはトイレが整備される予定です。男性(大1、小2)、女性(大2)、バリアフリー(大1)、こども用トイレ(大1、小1)が予定されています。50台分の駐輪場もこのあたりに。

今年のイベントには間に合わない感じでしょうか。2026年1月19日撮影

最後にもう一度こどもたちの描いた壁画を見ながら戻りました。

やさしい雰囲気が出ていいですね。2026年1月19日撮影

加古川市の工事進捗状況のページも参考になります。

たくさんの工事が行われているので、普段通る人でもこれは何を作っているんだろうと疑問が多いのではないかと思います。

すべてが完成するのは令和10年4月の予定です。それまでの期間も、部分的に完成して使えるようになっていくようです。

また共用開始されたものがあればお伝えします!

以下の記事も参考にどうぞ!

あわせて読みたい
【2025年4月時点】加古川河川敷の整備イメージと工事の進捗状況が加古川市のホームページで公開中!具体... 加古川市のホームページ1で、加古川河川敷の整備イメージと工事進捗状況が公開されています! 2025年4月23日時点の情報です。 全体整備イメージ図。加古川市ホームペー...
あわせて読みたい
かわまちづくり賑わい交流拠点の優先交渉権者がSAVE KAKOGAWAコンソーシアムに決定! 加古川市かわまちづくり賑わい交流拠点整備運営事業の優先交渉権者がSAVE KAKOGAWAコンソーシアムに決定しています! 2024年8月22日に加古川市から発表されました! 代...
シェアしてあの人に知らせよう
目次
